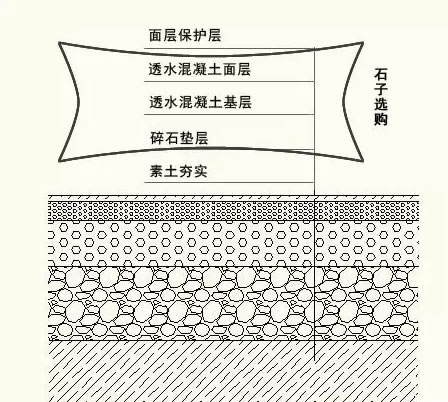

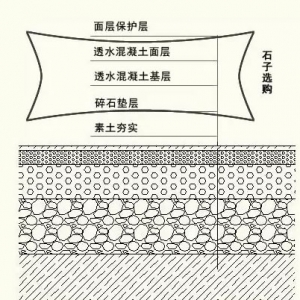

透水混凝土怎么做?透水混凝土怎样配比?有什么需要注意的?透水混凝土做法如下: 一、性能指标
二、施工前准备 透水混凝土施工前的准备工作:是指透水混凝土施工前各工序完成,已通过验收,符合透水混凝土施工的前期准备工作。 施工允许工序: 1、施工现场已达到“一平三通”,即施工场地平整、水通、电通、路通。施工场地符合原料堆放条件,设备安装已经完成,施工机械进场满足施工要求。 2、底层、基层施工已经达到设计标高,基层已经碾压结束,平整。(施工面准备完毕,符合施工条件) 3、施工人员进场,材料进场,通过检验合格,符合施工条件。 三、施工机械 根据项目工程量决定进场机械的配置,一般配置如下: 1、混凝土搅拌机(型号350,500); 2、小铲车 3、翻斗车 4、低频平板振动夯 5、混凝土磨光机 6、锯缝机 7、无气喷涂机 8、水泵,高压水枪 9、基本手工工具若干等 四、材料 1、水泥:根据混凝土设计强度要求 C20、C25、C30 强度混凝土宜用42.5#以上普通硅酸盐水泥。 2、基层石子:要求无粉尘、含泥量低。普通石子粒径10~20mm的即可,透水率要求高于25%的混凝土可采用10~30mm的石子。面层石子粒径5~8mm为适宜,要求石粉含量低,粒径均匀,单***配,满足强度要求。 检查面层石子石粉含量,现场可用人工方法检验,即用手先在水中湿润,将手伸进石子堆中,抓起一把石子,放开后检查吸附在手面上的石粉含量多少,用观感方法确定是否适宜施工。要求单手伸进石子堆中30~40cm即可。 3、透水砼添加剂(SR-5)为专用添加剂,检查添加剂有无潮湿破损。 4、混凝土搅拌用水采用清洁用水。

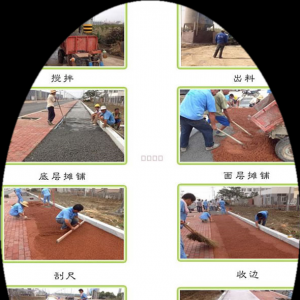

五、施工工艺 1、透水混凝土配合比:看上图 2、透水混凝土施工流程: 1)搅拌 A、透水混凝土搅拌投料必须严格按配合比进行,不得错投。***次投料必须过称,随后可在投料机械容器中做参考记号。 B、投料顺序:先将集料、水泥、透水混凝土增强剂加入搅拌机中干拌30s,加入50%水拌合60s,后再将剩余水加入搅拌120s。 C、搅拌时间:从投料搅拌到出料,一般情况下,350型搅拌机为4分钟。500型强制式搅拌机为3.5分钟。 2)成品料运输 搅拌好的成品料出机后应及时运到施工现场,40分钟以内运到现场施工为宜。透水混凝土运输必须采用彩条布等覆盖保持水份,防止水份损失,影响施工质量。 3)透水混凝土摊铺 透水混凝土拌合物摊铺应均匀,平整度与排水坡度应复核要求,摊铺厚度应考虑松铺系数,其松铺系数宜为1.1。 透水混凝土摊铺施工,在结构层施工中应优先确定胀缝位置,规定尺寸、做好标记、按照要求留置,摊平后用低频平板夯夯实,夯实后表面应符合设计高度,以保证面层的施工厚度。留置的胀缝应采用挤塑板类的回弹性好的柔性材料填充。 面层施工必须计算前期高度,合理控制高度能够使压实后与设计高度一致,符合道路面层的设计要求,摊平后采用人工或机械进行碾压,以保证透水混凝土路面的密实性,从而保证混凝土的强度。 透水混凝土路面施工摊铺有两种施工方法: 1种为连续施工法,在基层浇筑单块体积后,随即摊铺面层,这种施工方法使基层与面层粘结牢固不容易发生空鼓现象,但容易压坏结构层,不能保证基层混凝土强度,施工时应尽量不损坏基层。 另一种方法是间隔式施工法,就是上午铺设基层,下午施工面层。这种方法能保证结构层混凝土强度,交叉施工影响小,还可以减少搅拌机械,降低机械投入和人工投入。 但是必须在面层施工时,在基层表面充分浇水养护湿润的情况下,采用同标号水泥浆做粘接层,防止空鼓现象发生。 4)整平 透水混凝土宜采用平整压实机,或采用低频平板振动器震动和专用滚压工具滚压。压实时应辅以人工补料及找平,人工找平时施工人员应穿上减压鞋进行操作。 透水混凝土压实后,宜使用抹平机对透水混凝土面层进行收面,必要时应配合人工拍实、整平。整平时必须保持模板***面整洁,接缝处板面应平整。 5)养护
BUSSINESS CONTACT
郑州缮固建筑材料有限公司 郑州缮固建筑材料有限公司 |
